新闻资讯

当前位置:首页 > 新闻资讯 > 集团新闻

2009年第一季度质量、安全、文明施工大检查通报
发布时间:2009-05-08作者:本站编辑

          本次检查对公司目前在建的18个项目部进行了较全面的检查,(刚进场及停工项目未纳入本次检查范围)。现将检查情况汇报如下:

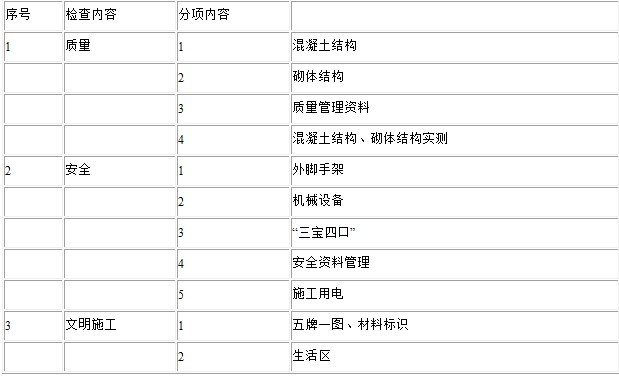

一、检查内容:

二、检查情况:

 质量情况:

     1、混凝土结构:受检项目部创业大厦、武汉生物研究所血液制剂大楼混凝土结构较好,混凝土内实外光,梁、柱接头节点清晰,楼梯踏步几何尺寸一致,成品保护较好,受检项目部创业大厦实测混凝土结构平整度10个点,全部符合要求,实测混凝土结构剪力墙、柱垂直度10个点,其中1个点不符合要求,超出规范范围1mm。受检项目部阳光美墅实测混凝土结构平整度10个点,全部符合要求,实测混凝土结构剪力墙、柱垂直度10个点,全部符合要求。

     2、砌体结构:受检项目部创业大厦砌体结构较好,墙面平整,组砌正确,灰缝平直饱满,斜砖角度适中,墙面干净整洁。 受检项目沿部海赛洛城三期北大附中实测砌体结构垂直度20个点,其中2个点不符合要求,超出规范范围1mm、3mm,砌体结构平整度20个点,其中2个点不符合要求,超出规范范围1mm、2mm。

     3、资料:受检项目部光谷一号、创业大厦的工程资料收集、整理完善及时,基本能与工程进度同步,且比较齐全、规范,项目部管理机构基本健全。


 在检查中同时发现如下问题:梁柱接头错位,凿补、掉脚、夹渣、烂根等质量缺陷的现象,柱、剪力墙垂直度、平整度的控制还有待提高,浇注前未对梁、板底部支撑过程中的检查力度不够,梁、板存在下扰现象,成品保护措施不完善;二次结构混凝土不密实,有漏筋、夹渣等质量缺陷;砌块留搓不正确或未留搓;施工记录不及时,与进度不同步,质量验收记录不齐全没有人员签字、勘察人员验收签字盖章;分部分项出现漏评、错评等现象;施工日记记录不及时。

     安全、文明施工情况:


     创业大厦、紫润明园等项目部严格按照《武行市安全质量标准化图册》及《山河集团安全质量标准化补充图册》的要求进行实施。脚手架搭设规范,立杆、连墙件、小横杆设置合理,架体内封闭严密。施工人员安全帽佩带整齐、规范,电梯井口、预留洞口、临边防护严密,防护设施定型化、工具化。做到了施工区、生活区、办公区三区分离,且规划合理,施工现场楼层内做到了工完场地清,材料堆放整齐,标识清楚,办公区及生活区环境卫生干净、整洁,安全警示牌制作规范,悬挂规范。


     根据本次检查的情况来看,各项目部的安全管理水平及现场施工人员的安全意识均有较大的提高,但仍有部分项目在存在违章作业的情况,安全生产形势依然不容乐观,主要表现在以下几个方面:


     1、安全管理:部分项目部专项施工方案未报集团公司总工审批,安全技术交底针对性不强,特种作业人员未按规定进行换证。

     2、脚手架搭设:部分建筑物未搭设脚手架,脚手架基础未硬化,无排水措施,扫地杆搭设间距过大,剪刀撑未连续设置,连墙件设置间距过大,安全网、硬质封闭与层间防护封闭不严。

     3、施工用电:配电线路架设不符合要求;配电箱安装位置不当,周围堆放杂物过多,不便操作;漏电开关参数不匹配,且部分箱内无隔离开关,引入引出线路不符合要求或混乱。

     4、 塔吊:①部份连接件螺栓松动、销轴退出;②起重臂前端起升钢丝绳绳头松散;③平衡重有一块脱槽,未连接紧固。

     5、施工电梯:①围栏门、进料门机械锁失效;②电缆运行不通畅;③防坠器异响;④驱动板螺栓松动;滚轮固定螺栓松动;⑤钥匙开关失效;电梯无证操作。

     6、物料提升机:①围栏防护不全;②停层失效③部份钢丝绳断丝;④基础积水;⑤部份附墙间距过大。

     7、三宝四口:部分施工人员未佩戴安全帽,作业层未封闭作业,采光井、层间防护封闭不严密,安全通道搭设不规范。

     8、现场文明施工:部分施工现场材料堆放不整齐,消防器材设置不合理。建筑垃圾和生活垃圾未及时清运等现象。


  根据检查中发现的问题和安全隐患,工程管理部以书面形式下发了整改通知书,共下发15份,限期整改,并跟踪检查验收。



                                                                                                                                        二OO九年四月二十七日




上一篇:总经理黄林调研项目部 强调安全工作为重

下一篇:山河集团重视职业技能培训初见成效

分享至

扫码关注我们

top
